2024-2025

AKSA TALIMARJAN

Proje Bilgileri

YER

Talimarjan / Özbekistan

DEVREYE ALMA

2025

KURULU GÜÇ

430 MW

KONTRAT KAPSAMINDAKİ İŞLER

Demontaj, Mühendislik, Satın Alma, İnşaat, Mekanik, Elektrik, Montaj, Devreye Alma

SÖZLEŞME TÜRÜ

EPC, CCPP Demontaj & Montaj Projesi (CCPP Relocation Project)

Proje Detayları

Bu proje kapsamında, Türkiye’nin farklı bölgelerinde bulunan santral ekipmanlarının sökümü, ardından Talimarjan – Özbekistan sahasında montajı gerçekleştirilmiştir. Tüm operasyonlar, AKSA Enerji Üretim A.Ş. işvereni ve MUREL Yatırım İnşaat A.Ş. ana yükleniciliğinde, EPC sözleşmesi kapsamında uygulanmıştır.

Faz 1: Söküm ve Uluslararası Sevkiyata Uygun Paketleme

(Samsun, Şanlıurfa, Gaziantep, Yalova, Antalya)

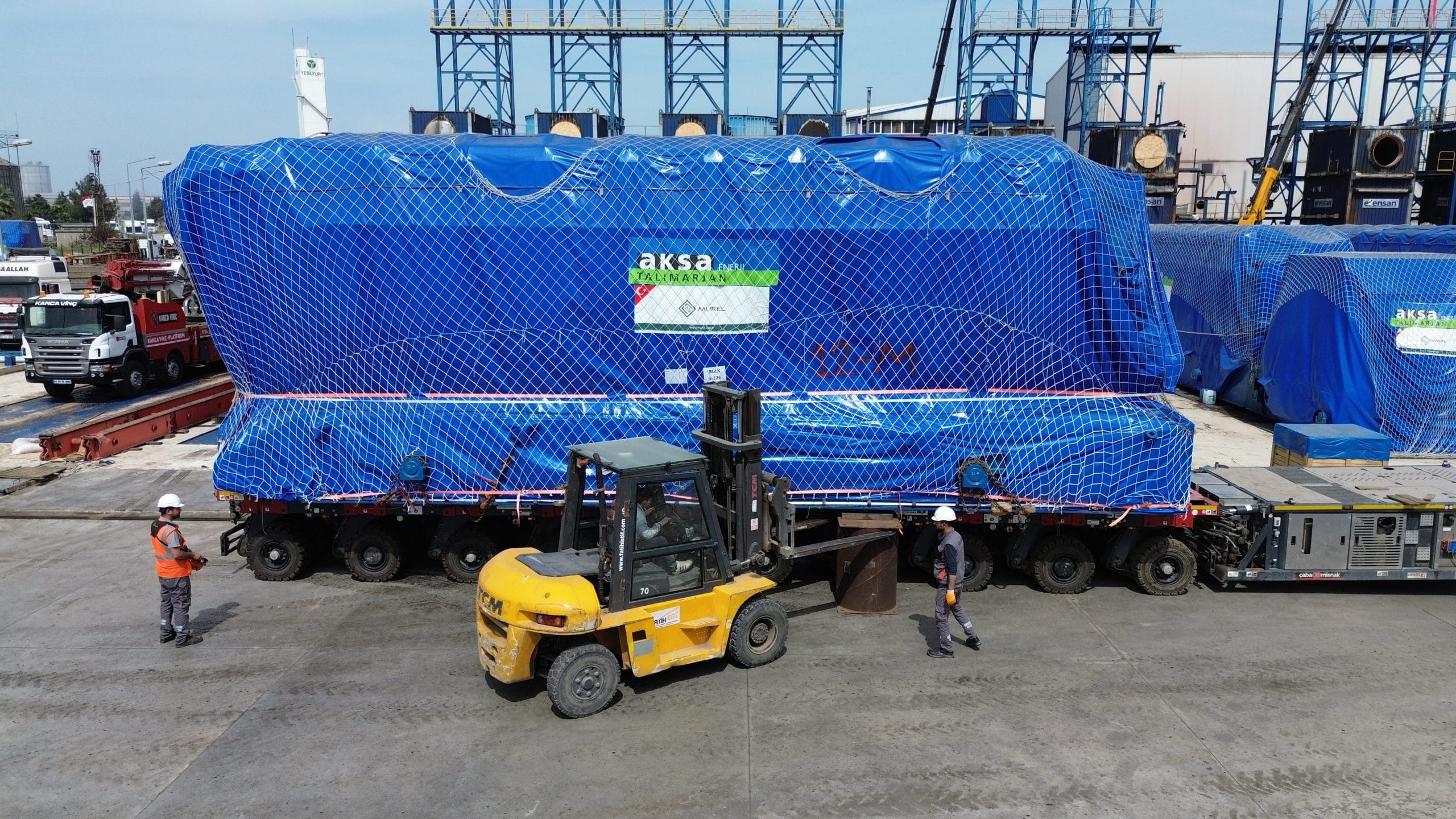

FAZ 1 kapsamında, Türkiye’nin çeşitli bölgelerinde bulunan santral ekipmanlarının söküm işlemleri gerçekleştirilmiş ve uluslararası taşımaya uygun olarak paketlenmiştir. Bu kapsamda sökümü yapılan başlıca ekipmanlar:

  • 29 adet gaz motoru
  • 12 adet jeneratör
  • 27 adet buhar kazanı
  • 4 adet buhar türbin
  • Kondenserler
  • Radyatörler ve yardımcı proses ekipmanları
  • 1.389 ton çelik konstrüksiyon sistemleri

Tüm ekipmanlar, uluslararası lojistik standartlarına uygun şekilde paketlenerek Özbekistan’a sevk edilmiştir.

FAZ 2 – Yeniden Montaj ve Devreye Alma

(Talimarjan / Özbekistan)

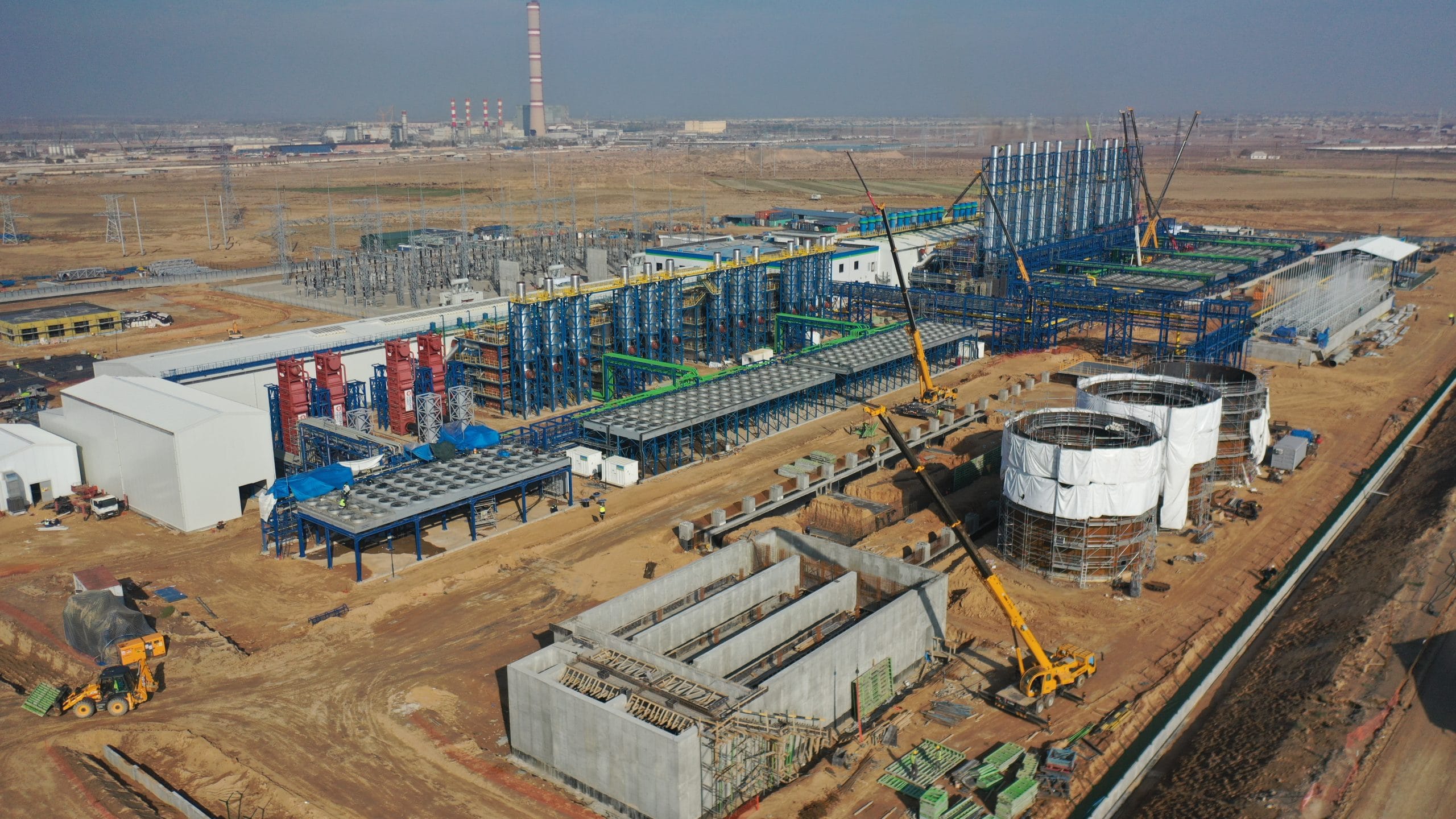

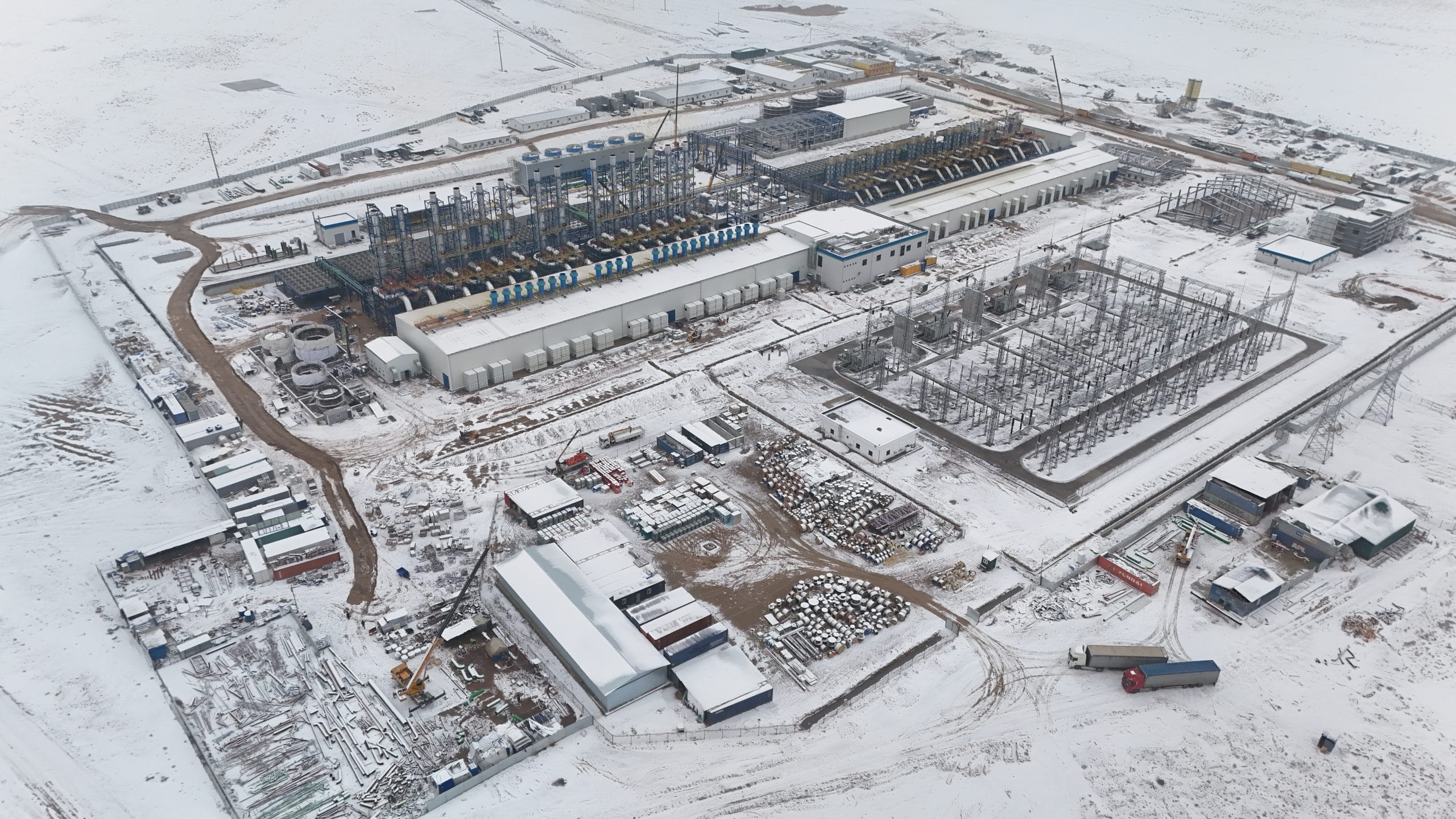

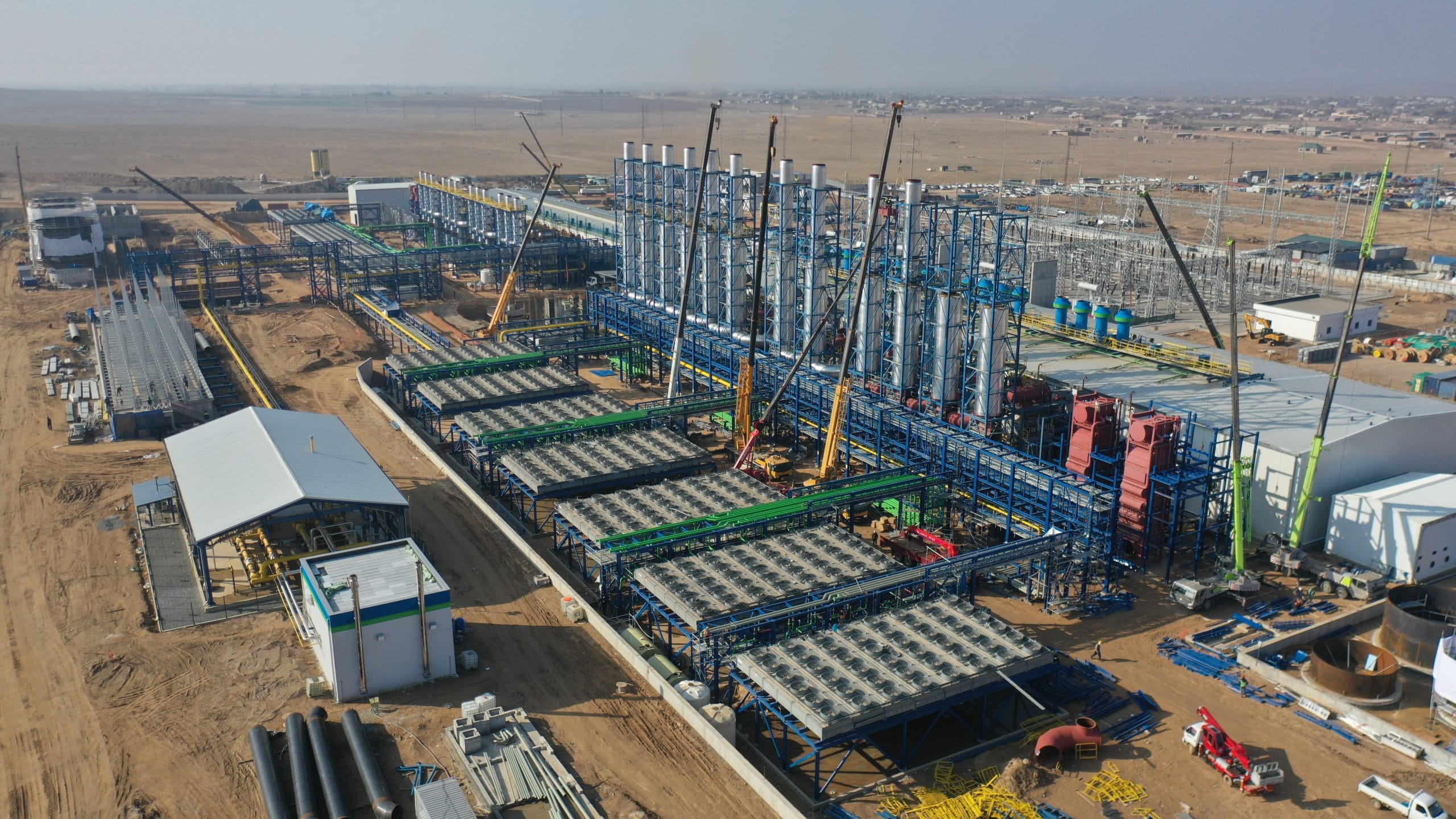

FAZ 1 kapsamında Türkiye’den sevk edilen tüm ekipmanların Talimarjan sahasında yeniden kurulumu yapılmıştır. Bu aşamada:

  • Buhar türbinleri, buhar kazanları, motorlar ve yardımcı sistemlerin montajı
  • Tüm mekanik ve elektrik bağlantılar
  • Otomasyon sistemleri, testler ve devreye alma işlemleri
  • Toplam 1.137 ton çelik konstrüksiyon montajı

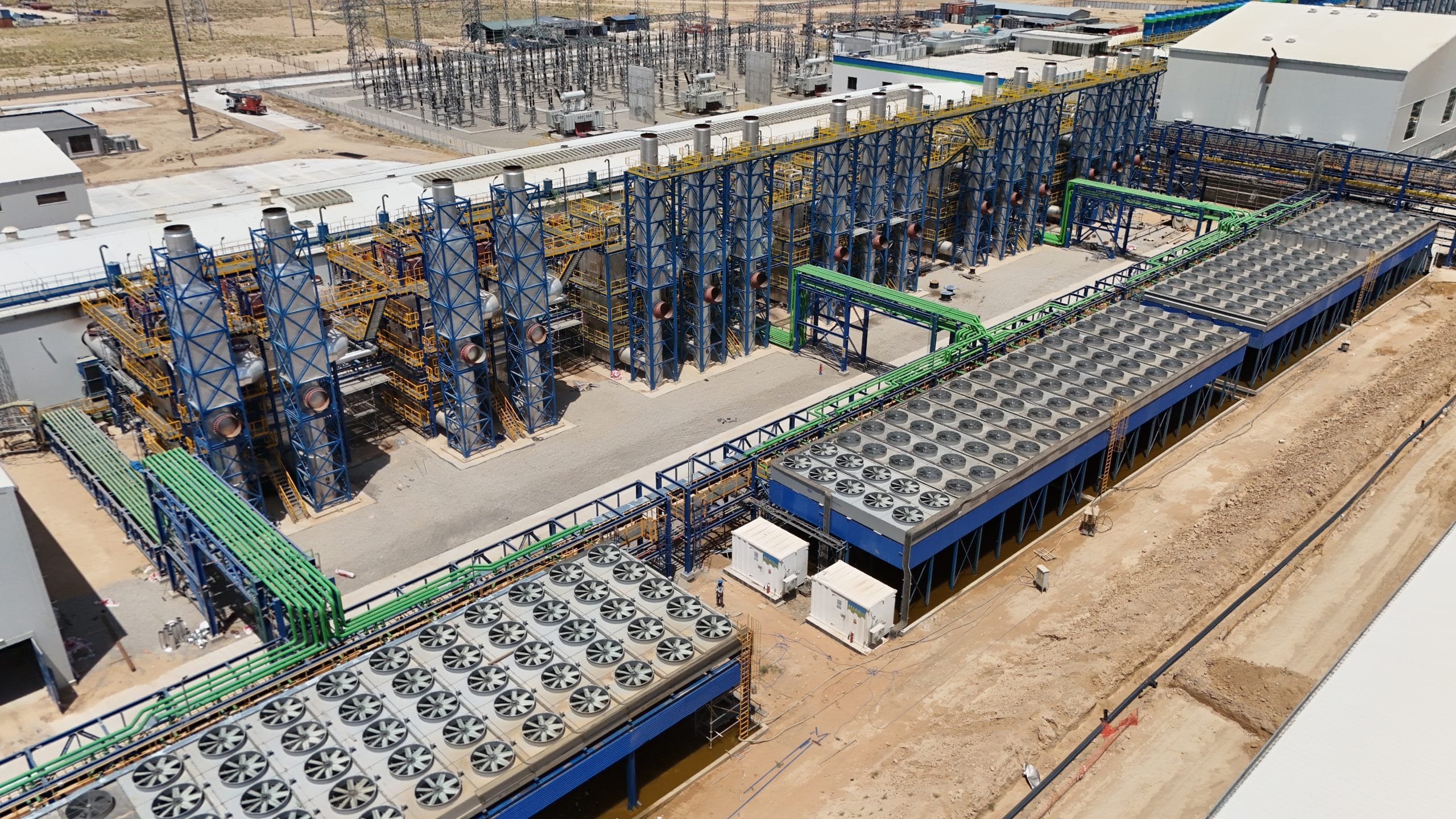

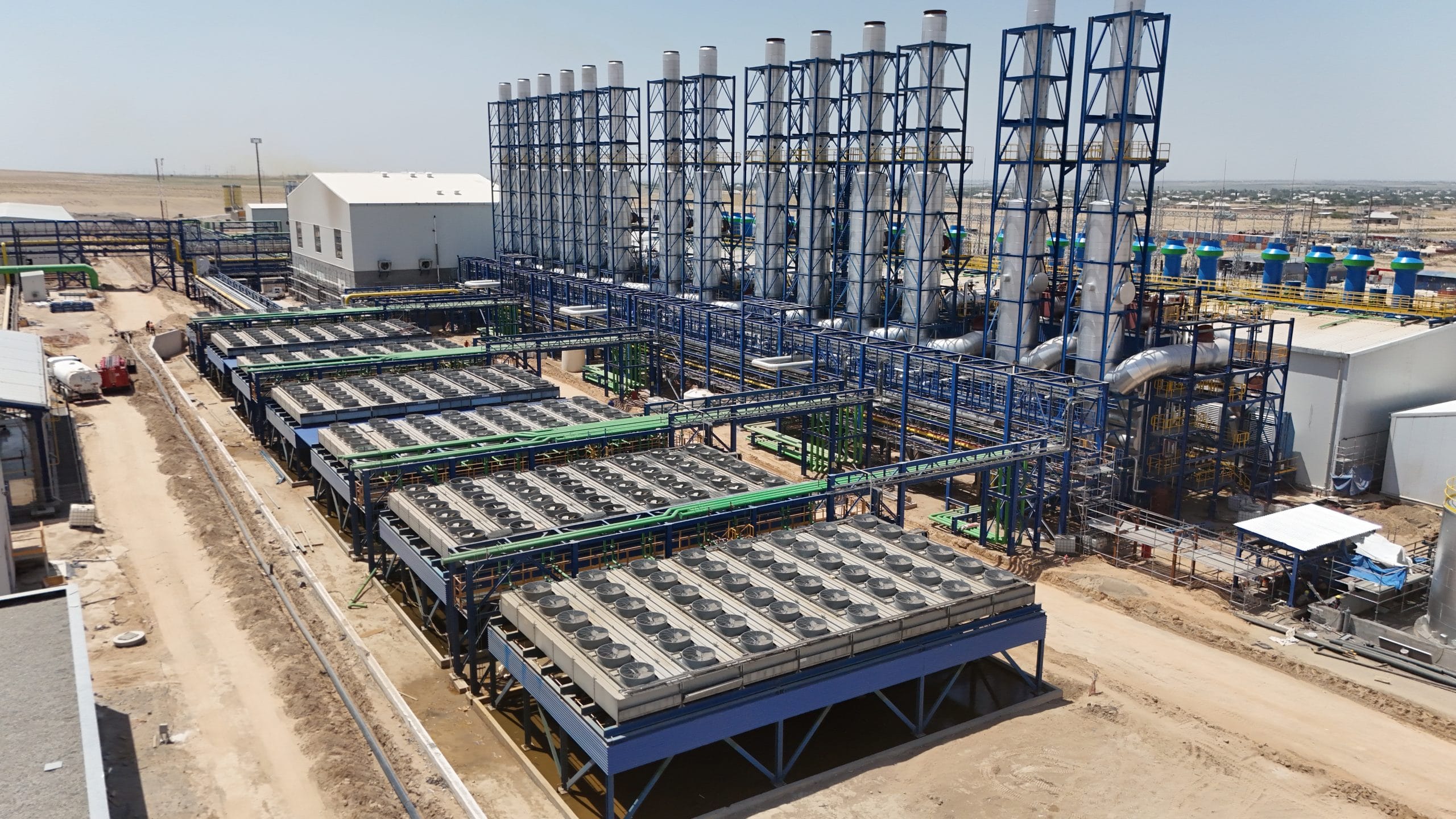

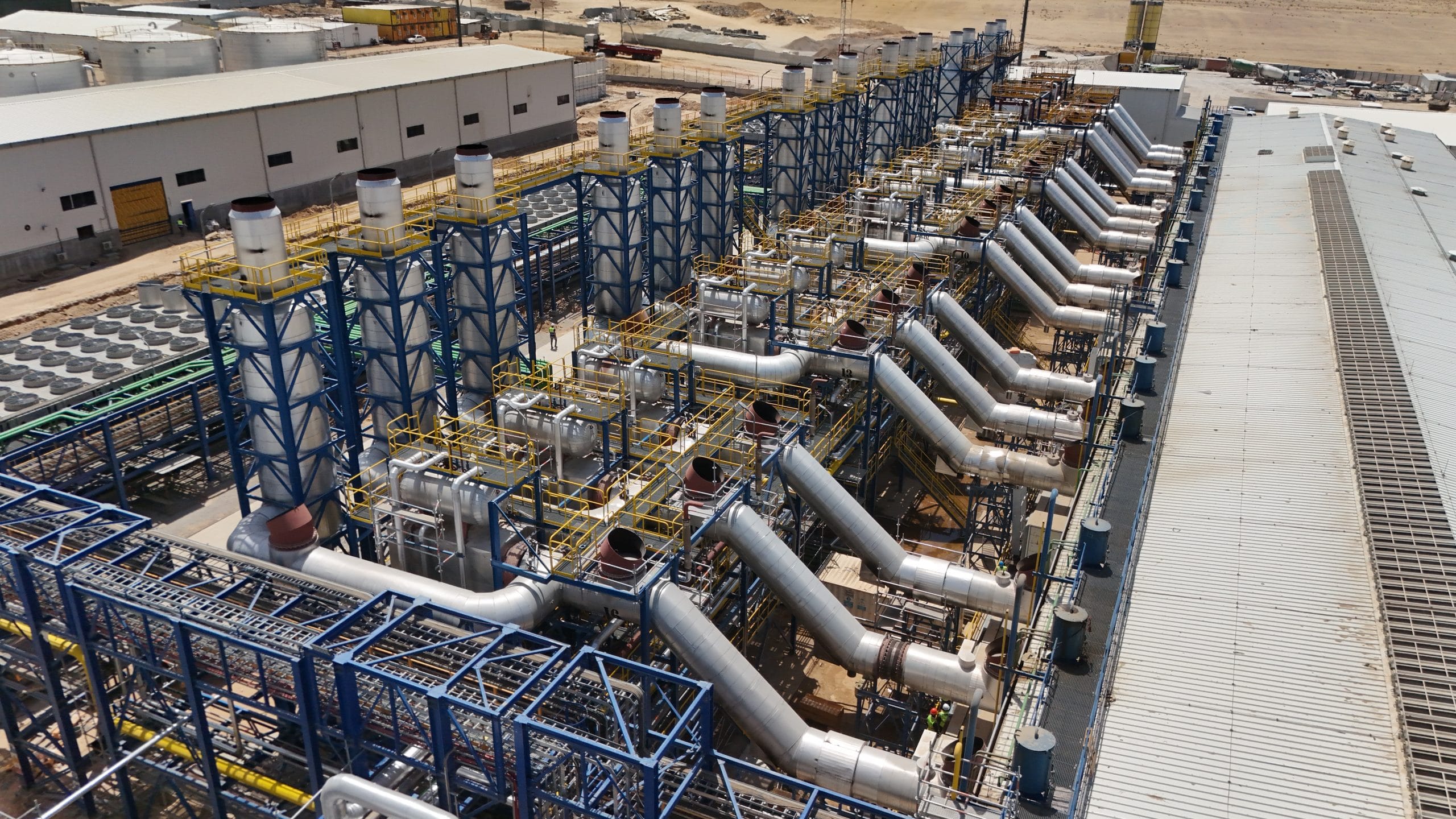

başarıyla tamamlanmıştır.

Proje kapsamında, Türkiye’de farklı santrallerden sökülerek getirilen ekipmanlar entegre edilerek yeniden bir enerji üretim santrali oluşturulmuş, türbinler sorunsuz şekilde devreye alınmış ve santral ticari üretime hazır hale getirilmiştir. Ağustos 2025 itibarıyla tüm çalışmalar başarıyla tamamlanmıştır.
